NASZE INWESTYCJE / PODKARPACIE
Od pierwszych prac w gruncie do energii w sieci
Najpierw były próby palowania i wykopy pod przyłącza. Dziś Miejsce Piastowe to ukończony projekt dwóch farm fotowoltaicznych, przedstawiany jako 2 × 1 MW. Poznaj drogę tej inwestycji: od przygotowania terenu, przez montaż instalacji, po włączenie do sieci 7 października 2025 roku.

Jak powstawała farma w Miejscu Piastowym
Budowa elektrowni słonecznej zaczyna się znacznie wcześniej niż montaż pierwszego modułu. O jej kształcie decydują warunki terenu, rozmieszczenie konstrukcji i droga, którą energia trafi do sieci. W Miejscu Piastowym tę drogę możemy prześledzić w archiwalnych relacjach FFP i dokumentacji wykonawcy.
- Prace potwierdzone w relacji z 10 marca 2025
Grunt i przyłącza — przygotowanie pod całą instalację

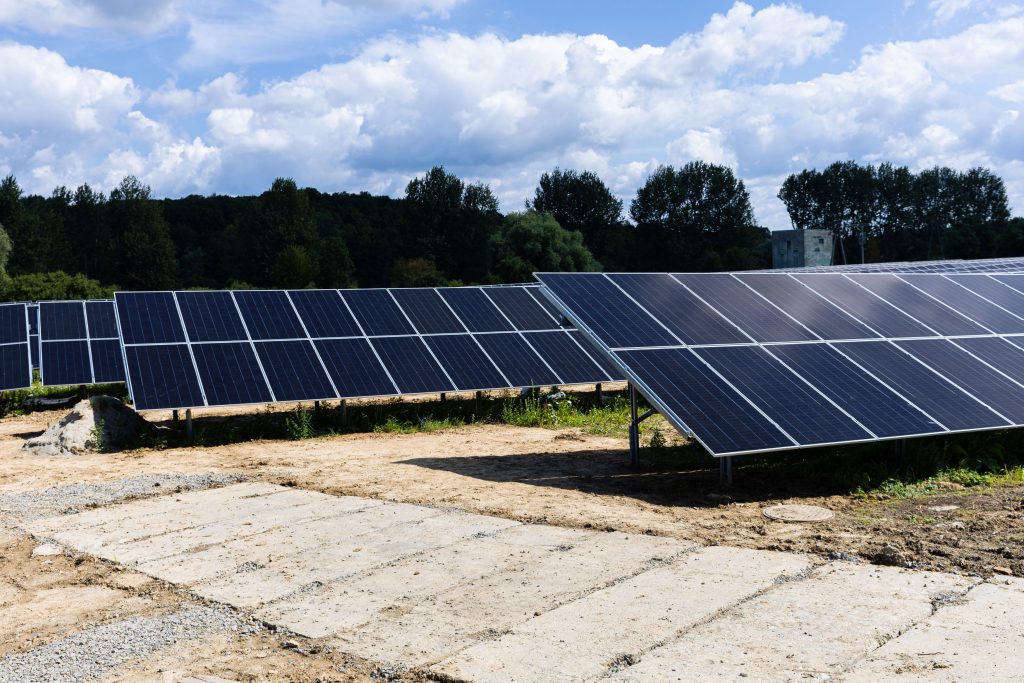

W marcowej relacji FFP opisano wykonane próbne palowanie pod konstrukcje oraz wykopy pod przyłącza energetyczne. Próby pomagają sprawdzić warunki posadowienia konstrukcji. Prace przy przyłączach przygotowują trasę dla infrastruktury elektrycznej, która połączy kolejne elementy elektrowni.
- Plan ogłoszony 10 marca 2025
Dostawy konstrukcji i przygotowanie montażu
Rozpoczęcie dostaw elementów konstrukcyjnych zapowiedziano na 11 marca 2025 r. Następnymi opisanymi etapami były montaż konstrukcji nośnych, instalacja modułów, wykonanie połączeń elektrycznych oraz testy i odbiór. To zapis ówczesnego planu — nie zastępuje protokołów z datami zakończenia poszczególnych robót.
- Układ instalacji udokumentowany w raporcie technicznym
Konstrukcje, moduły i połączenia elektryczne

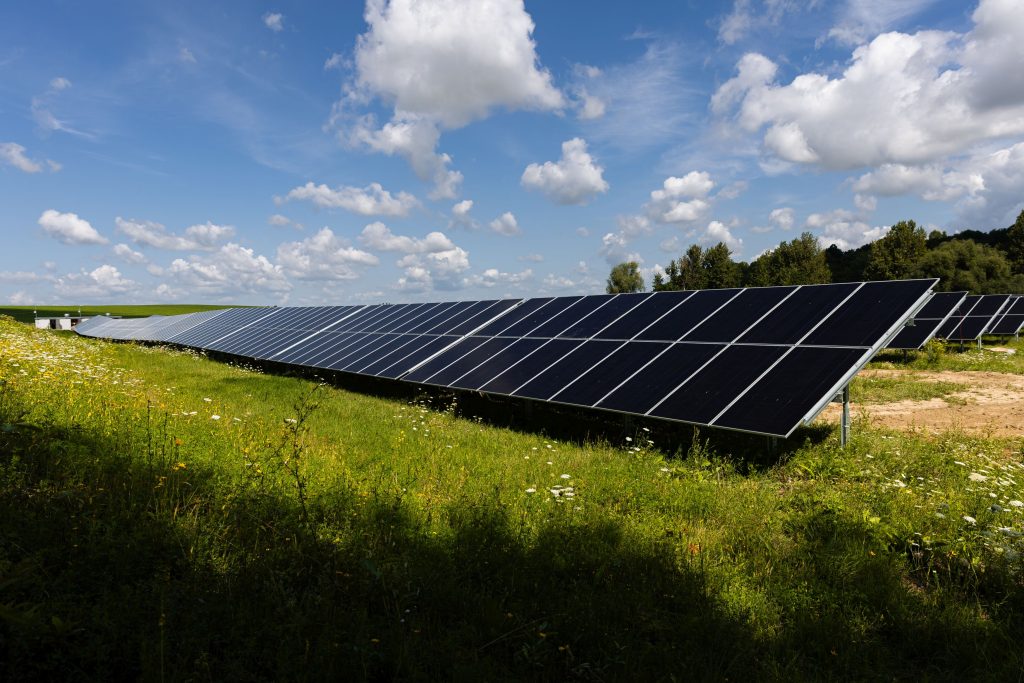

Dokumentacja opisuje instalację wolnostojącą na gruncie: 3 384 moduły TCL Solar o mocy jednostkowej 590 W oraz osiem falowników SOFAR. Moduły tworzą rzędy widoczne na zdjęciach z drona. Ich połączenia prowadzą prąd stały do falowników, gdzie jest przekształcany w prąd przemienny.
Galeria pokazuje zarówno skalę całego obiektu, jak i jego szczegóły: konstrukcje z modułami, przejścia między rzędami oraz urządzenia infrastruktury elektroenergetycznej. Fotografie są archiwalne; nie przypisujemy im dat wykonania, których nie potwierdza dokumentacja.
- 7 października 2025
Włączenie instalacji do sieci
Data włączenia do eksploatacji w poprawionym raporcie PV*SOL wynosi 7 października 2025 r. Tę samą datę wykonawca potwierdził w korespondencji z 7 listopada 2025 r. To konkretny kamień milowy oddzielający etap budowy od eksploatacji instalacji.
- 29 października 2025
Publiczna relacja z zakończenia budowy
FFP opublikowała informację o zakończonej budowie i uruchomieniu dwóch farm o łącznej mocy określanej jako 2 MW. Dzisiejsza karta porządkuje tę historię i uzupełnia ją o dokładne parametry generatora fotowoltaicznego z dokumentacji technicznej.
Co pracuje na farmie
Za panoramą rzędów modułów stoi konkretny układ urządzeń. Poniższe parametry pochodzą z dokumentacji PV*SOL z 7 listopada 2025 r. Moc generatora w kWp oznacza moc znamionową modułów w warunkach testowych; nie jest ilością wyprodukowanej energii ani potwierdzeniem mocy przyłączeniowej.
- Moc generatora PV
- 1 996,56 kWp
- Moduły
- 3 384 × TCL Solar HSM-ND72-GF590, 590 W
- Falowniki
- 8 × SOFAR 255KTL-HV
- Sposób montażu
- Konstrukcje wolnostojące na gruncie
- Nachylenie modułów w modelu
- 30°
- Powierzchnia generatora
- 8 741,7 m² powierzchni modułów — nie powierzchnia działki
- Włączenie do eksploatacji
- 7 października 2025 r.

Falowniki są ważnym ogniwem pomiędzy modułami a infrastrukturą sieciową. Moduły wytwarzają prąd stały; urządzenia przekształcające i dalszy tor elektryczny umożliwiają przekazanie energii do sieci. Zobacz, jak przebiega droga energii na farmie PV →
ENERGIA / PROGNOZA I POMIAR
Ile energii może wytwarzać Miejsce Piastowe?
Raport PV*SOL szacuje energię oddaną do sieci na około 2 388 MWh rocznie (2 387 586 kWh). Jest to wynik symulacji opartej m.in. na danych klimatycznych Meteonorm dla Rzeszowa/Jasionki z lat 2001–2020, a nie odczyt licznika.
Rzeczywisty uzysk zależy od pogody, dostępności urządzeń i warunków pracy instalacji. Do jego oceny potrzebne są pomiary z określonego okresu, wyrażone w kWh lub MWh. Mocy w MW nie należy traktować jako rocznej produkcji.
Automatyczna prezentacja pomiarów nie jest jeszcze uruchomiona. Wartość prognozowana powyżej nie zastępuje danych rzeczywistych.

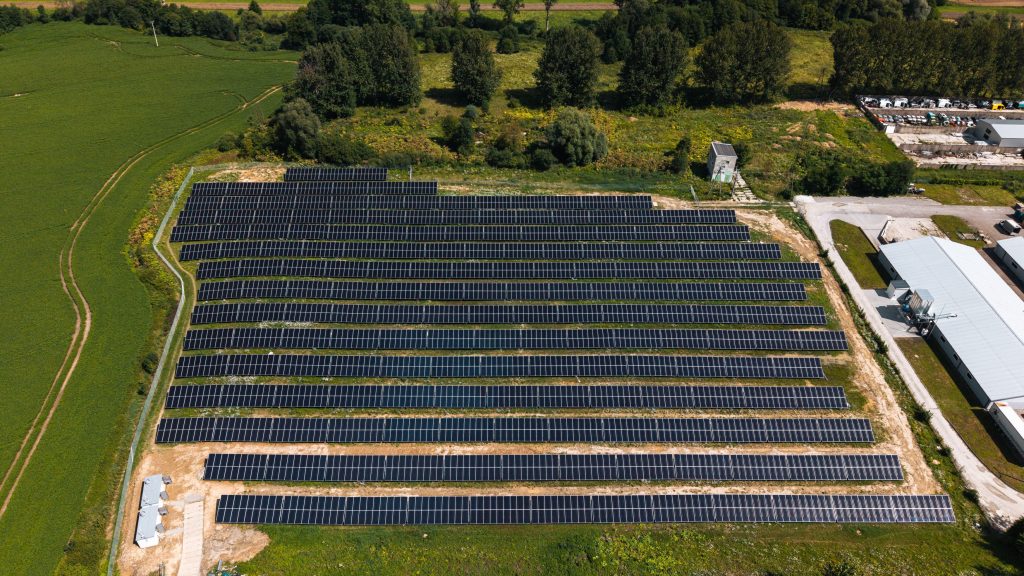

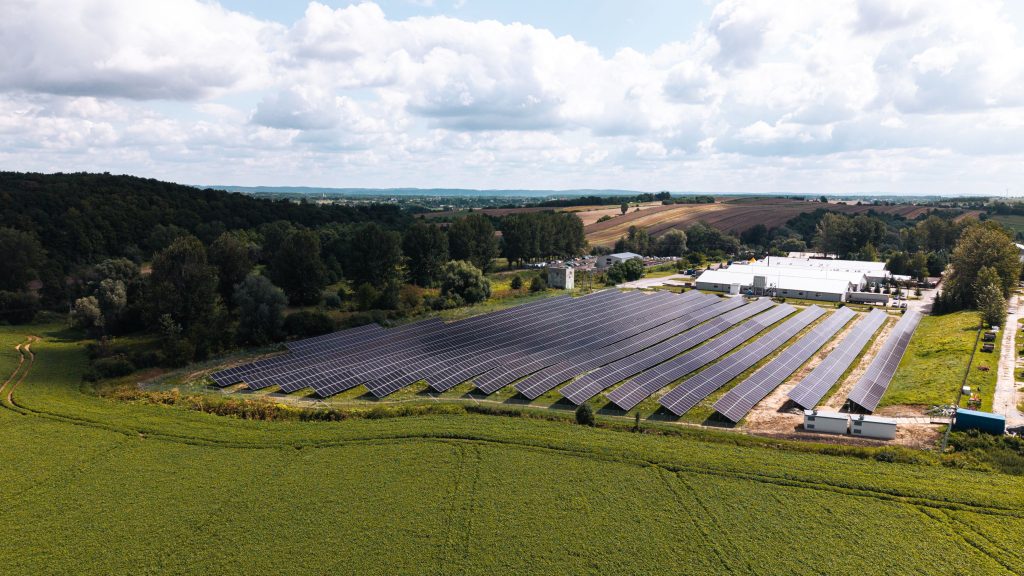

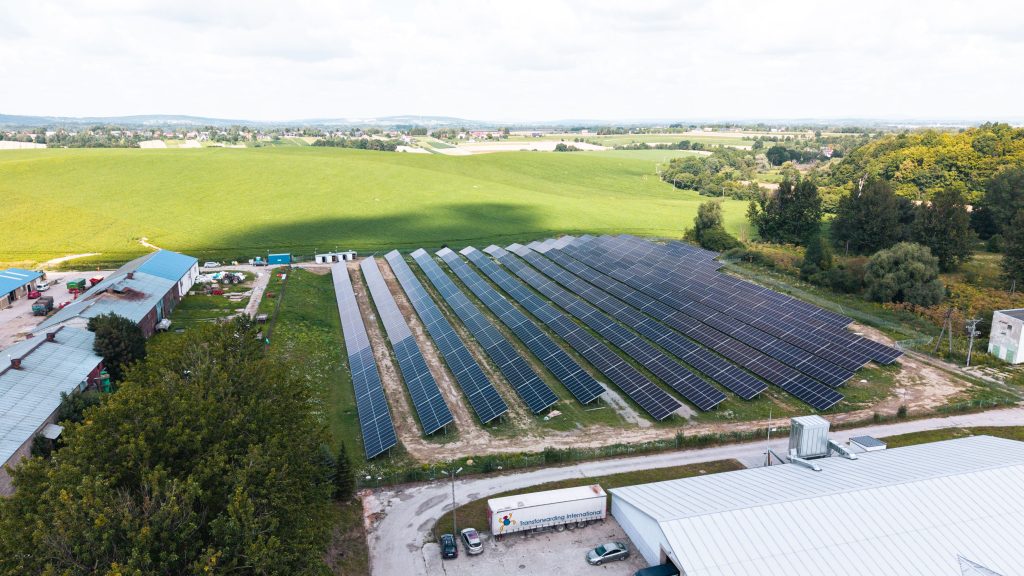

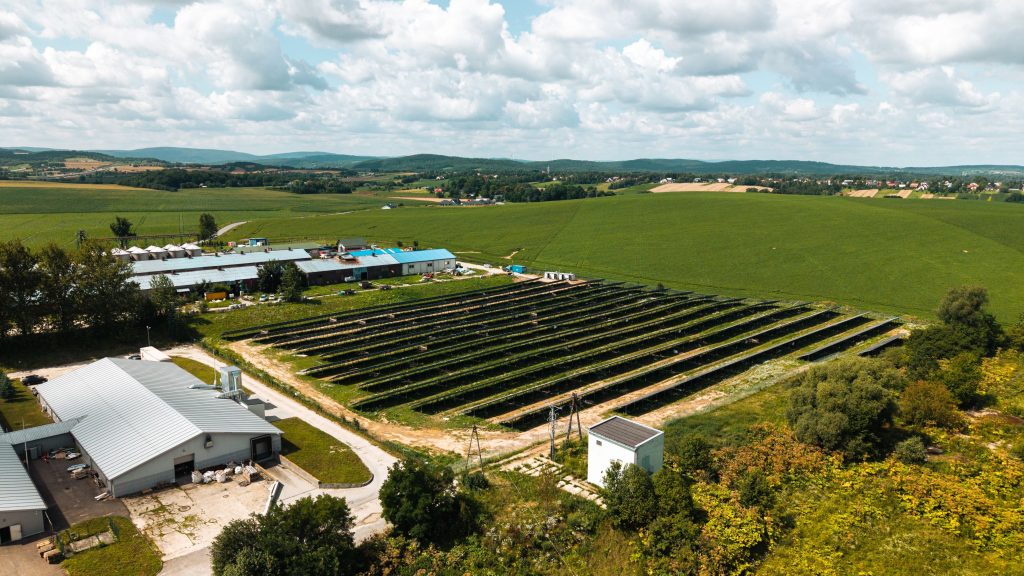

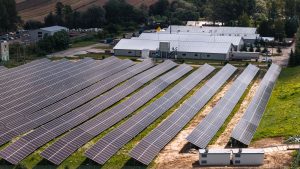

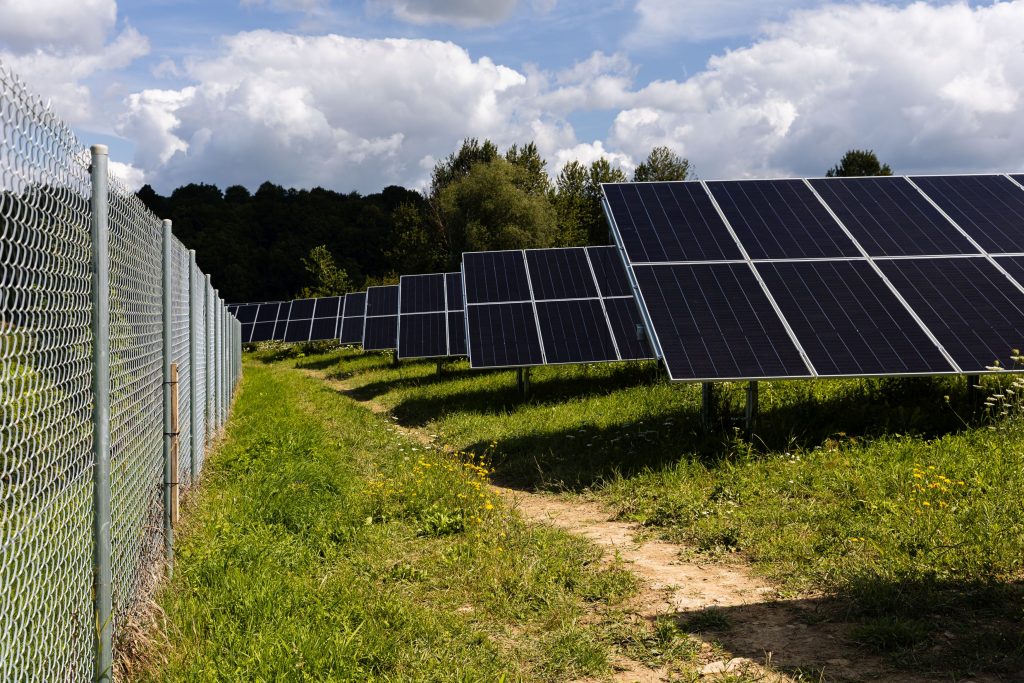

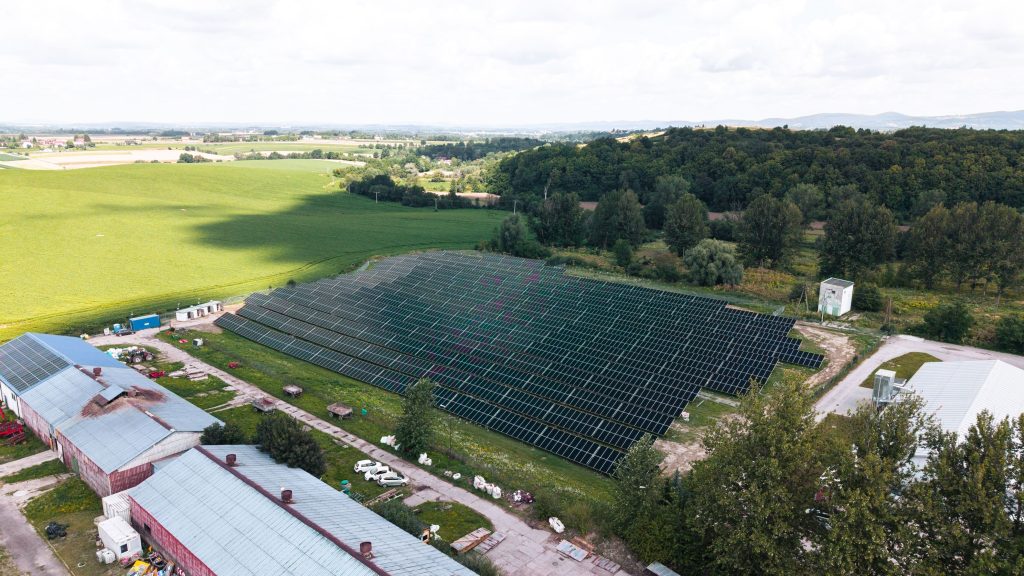

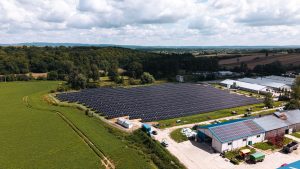

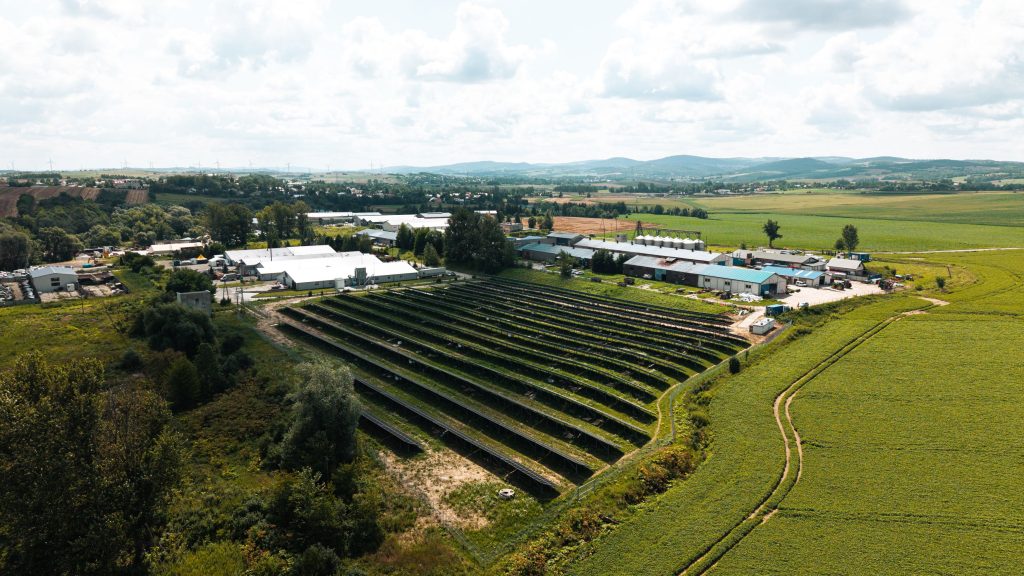

Miejsce Piastowe w 12 kadrach
Z góry najlepiej widać geometrię farmy i jej miejsce w krajobrazie. Z poziomu gruntu — konstrukcje, moduły i infrastrukturę. Otwórz wybrany kadr, aby zobaczyć większe zdjęcie.

Zobacz film z budowy
Archiwalny materiał wideo uzupełnia fotografie i pozwala obejrzeć inwestycję z kolejnej perspektywy.
Dokumentacja i relacje
Parametry techniczne i prognoza: dokumentacja PV*SOL „PV Miejsce Piastowe”, wersja z 7.11.2025 r., strony 2–6 i 9–11. Data uruchomienia: strona 5 raportu i potwierdzenie wykonawcy z 7.11.2025 r. Dane uzupełniono 9.10.2026 r.
